塔式起重机定位实例(二)

作者:tajichacha 发布时间:2018-01-04

     塔机定位不仅与塔机作业时的安全息息相关,有些时候更是决定项目的生产进度或者施工的安排,以下以几个实例来进行说明。

    1、某住宅项目

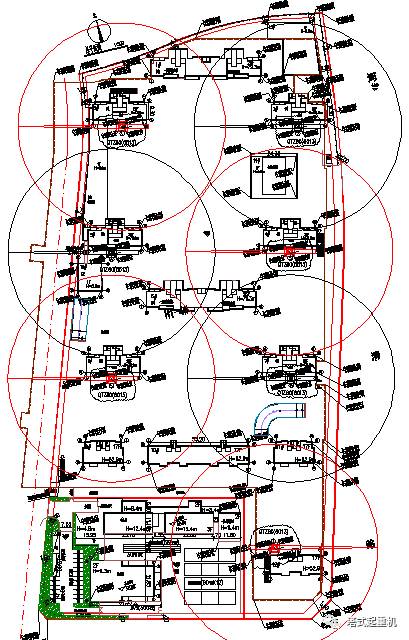

     这个项目塔机的布置没有太大的问题,能够保证各建筑物的施工,但是除最下方(南边)的塔机外,其余几台塔机的起重臂都与其下方(南边)的建筑物相交,所以在施工的时候,需要从北边的建筑物开始,逐级建设南边的建筑。或者也可以同时进行施工,但南边的楼层在建设期间绝不能超过北边的楼层(不包括最南边的那幢)。

    2、另一个住宅项目

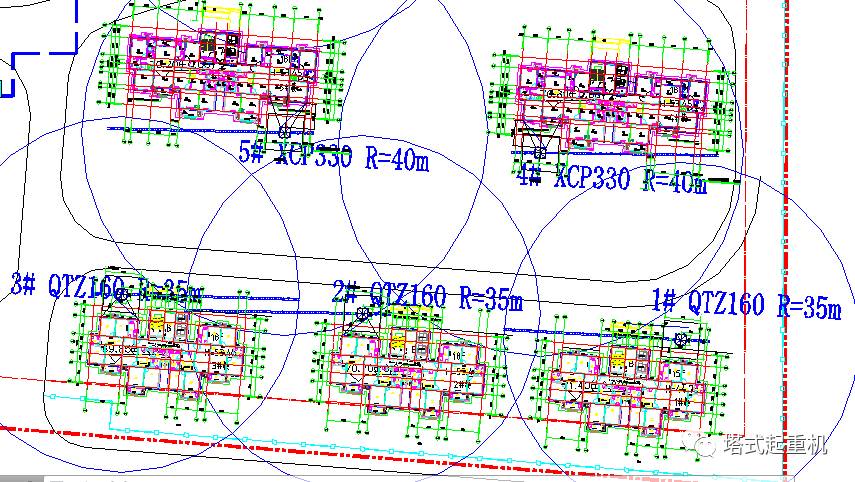

    这个项目的塔机在定位时,因为型号为XCP330的塔机最短的臂长只能截到40m,且对臂长与塔身相交的事情也觉得不是一个太严重的事情。于是便定稿了以上的图纸。实际的施工是从1#楼~5#楼这样的顺序。但是塔机这样的布局与定位已经决定了2#楼的进度必须是最慢的,因为2#楼的塔机的塔身永远不能超过5#楼的起重臂,否则5#塔机的起重臂与2#塔机的塔身相碰。5#塔机没有顶升之前,2#塔机也没有办法顶升。所以塔机在定位时应尽量避免起重臂与塔身相交的情形出现。

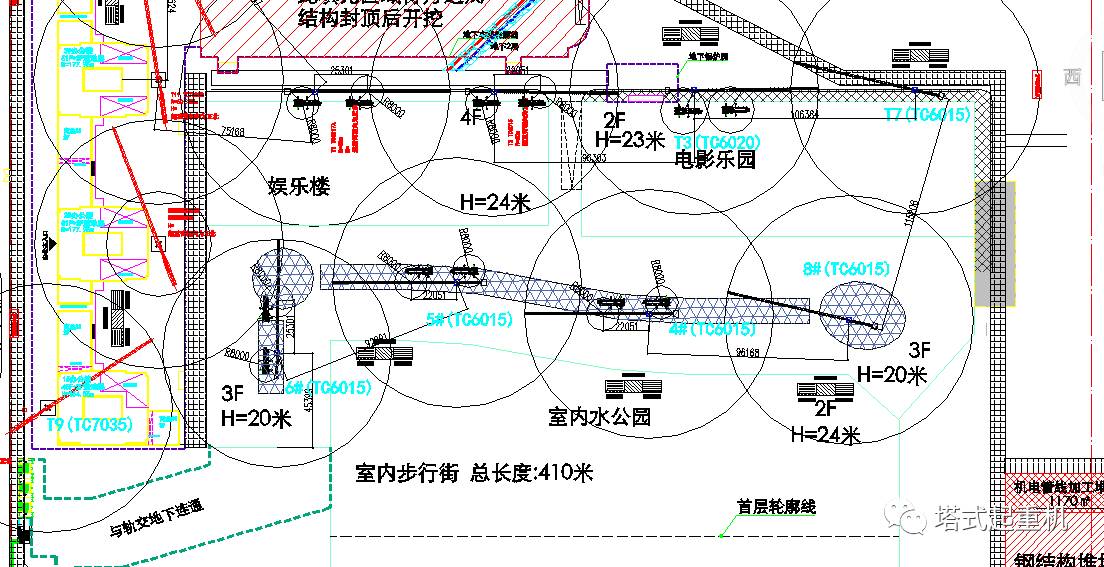

    3、某商业综合体项目
      为保证项目的生产,项 目部将4#、5#、6#、8#这四台塔机定位于商业综合体的内部。但是现场场地的限制,在综合体的外侧没有地方可以停放拆卸用的汽车吊的场地。而且即使能停放,与塔机中心的距离也非常远。所以这四台需要在室内步行街与穹顶(图上阴影部分)封顶之前进行拆卸。在塔机拆卸之后,再考虑用其他的起重方式来进行施工。如在屋面上安装一台小型的龙门式起重机,起重机的轨道可取室内步行街上空两侧的屋面。
